Sächsisches Oberbergamt informiert: Erste Ergebnisse zu den Ursachen der Rutschung am Knappensee im März 2021

Laden

Die Sachverständigen legen erste Ergebnisse zu den Ursachen der Rutschung am Knappensee vom 11. März 2021 vor

Freiberg/Lohsa. Maß­ge­bend für den Ein­tritt der umfang­rei­chen Rut­schung vom 11. März 2021 am Knap­pen­see war die geo­tech­ni­sche Gefähr­dungs­si­tua­ti­on an den Ufer­be­rei­chen der Ost­bö­schung des Knap­pen­sees. Die­se Gefähr­dungs­si­tua­ti­on ist in der Insta­bi­li­tät der Innen­kip­pen begrün­det und war ein wesent­li­cher Grund für die umfang­rei­chen Sanie­rungs­ar­bei­ten, die seit 2014 zur Siche­rung des Knap­pen­sees durch­ge­führt wer­den. Das Aus­flie­ßen von Mas­sen in den See wird durch soge­nann­te „ver­steck­te Däm­me“ zur Sta­bi­li­sie­rung der Böschun­gen ver­hin­dert. Die­ser Damm soll­te an dem von der Rut­schung betrof­fe­nen Ufer­ab­schnitt erst noch durch die plan­mä­ßi­ge Sanie­rung mit­tels Rüt­tel­druck­ver­dich­tung geschaf­fen wer­den. Aus­ge­löst wur­de die Rut­schung vom 11. März 2021 dann durch Initi­al­ein­trä­ge bei see­sei­ti­gen Pro­fi­lie­rungs­ar­bei­ten am Ufer zur Vor­be­rei­tung die­ser geplan­ten Rüt­tel­druck­ver­dich­tung, wel­che sich selbst ver­stärk­ten und zu dem eska­lie­ren­den Aus­flie­ßen der Kip­pen­mas­sen und der Schwall­wel­le führ­ten.

Die­se Ursa­chen­ket­te ermit­tel­ten die beauf­trag­ten exter­nen Sach­ver­stän­di­gen für Geo­tech­nik und stell­ten sie nun dem Säch­si­schen Ober­berg­amt als zustän­di­ger Gefah­ren­ab­wehr­be­hör­de und der Lau­sit­zer und Mit­tel­deut­sche Berg­bau-Ver­wal­tungs­ge­sell­schaft mbH (LMBV) vor. Die Ursa­chen­er­mitt­lung wur­de am 2. Juni 2021 durch das Ober­berg­amt und die LMBV bestä­tigt. Der abschlie­ßen­de geo­tech­ni­sche Bericht der Sach­ver­stän­di­gen für Geo­tech­nik soll vor­aus­sicht­lich am 18. Juni 2021 vor­ge­legt wer­den.

Die Rut­schung kam an den bereits mit Rüt­tel­druck­ver­dich­tung gesi­cher­ten benach­bar­ten Ufer­be­rei­chen zum Ste­hen. Die­se Siche­rungs­däm­me haben den gro­ßen Belas­tun­gen stand­ge­hal­ten und somit auch einen Nach­weis der Wirk­sam­keit der Sanie­rungs­maß­nah­men erbracht. Die Sach­ver­stän­di­gen­aus­wer­tung schafft für das Ober­berg­amt und die LMBV nun­mehr die Basis für die wei­te­re Pla­nung. Neben den bereits erfolg­ten Sofort­maß­nah­men nach der Rut­schung müs­sen die Vor­aus­set­zung für eine Fort­set­zung der regu­lä­ren Sanie­rungs­ar­bei­ten geschaf­fen wer­den. Dazu wird zunächst der geo­tech­nisch insta­bi­le Rut­schungs­kes­sel gesi­chert. Bis zum 28. Juni 2021 soll durch die Sach­ver­stän­di­gen ein Kon­zept zu den erfor­der­li­chen Siche­rungs- und Sofort­maß­nah­men erar­bei­tet wer­den. Über die Fort­set­zung der regu­lä­ren Sanie­rung des Knap­pen­sees in den betrof­fe­nen Berei­chen kann dann erst im Früh­jahr 2022 ent­schie­den wer­den.

Am Knap­pen­see lau­fen im Auf­trag des Säch­si­schen Ober­berg­am­tes seit meh­re­ren Jah­ren auf­wen­di­ge Siche­rungs­ar­bei­ten. Die LMBV als Pro­jekt­trä­ge­rin ver­gibt nach Aus­schrei­bung die kon­kre­te Umset­zung der Arbei­ten an geeig­ne­te Sanie­rungs­un­ter­neh­men. Da bis zum Abschluss der Sanie­rungs­maß­nah­men geo­tech­ni­sche Risi­ken bestehen, erfol­gen die Arbei­ten abschnitts­wei­se unter hohen Sicher­heits­auf­la­gen und wer­den von Sach­ver­stän­di­gen beglei­tet und über­wacht. Für die Zeit der Siche­rung des Berg­bau­fol­ge­sees ist das Gebiet ein­ge­zäunt und für jeg­li­che öffent­li­che Nut­zung gesperrt. Quel­le: Medi­en­in­fo des Sächs­OBA v. 08.06.2021

Knappensee Ereignis 11032021 1

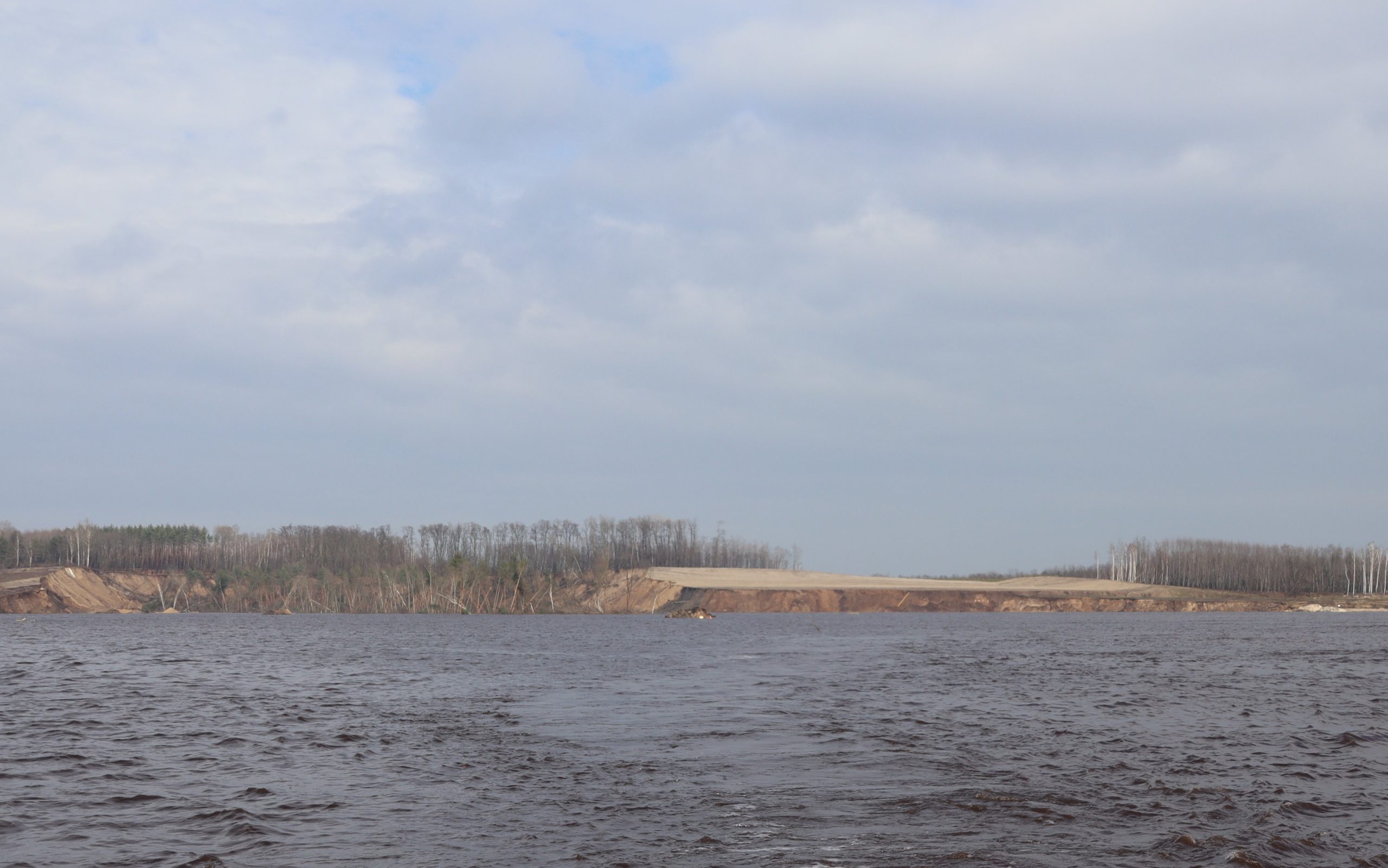

See­sei­ti­ge Ansicht des betrof­fe­nen Ufer­ab­schnitts am Knap­pen­see
